加村阿省 燃气发电&数据中心市场简报:碳定价落地,联邦环评权限下放,政策框架全面成型

这次,Tony老师尝试做一些新的尝试,为便于服务好有意向加村阿省投资的金主,更好的掌握宁古塔的第一手信息,我想定期或者不定期做一些当地的简报,主要做一些政策层面和项目动态。周期可以主要取决于Tony老师试图偷懒的心情,长期躺平,间歇性奋起,俗称仰卧起坐。
2026年5月27日 — 过去一个半月中,三项重大政策进展正在重塑 Alberta 数据中心燃气发电项目的审批路径与市场格局。其中,联邦环评权限下放至省政府的正式落地,可能是今年对 BTM 燃气发电项目最具实质意义的利好。
## 联邦环评权限下放:IAA 合作协定正式生效(2026年4月2日)

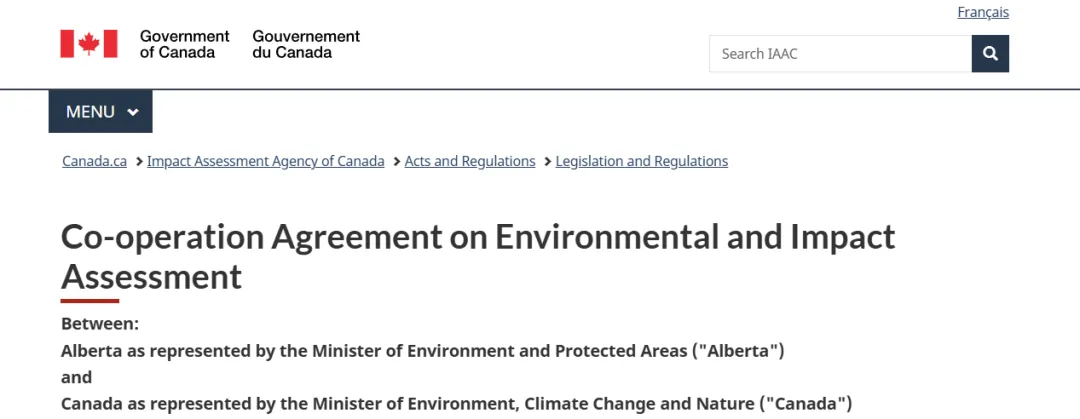

2026年4月2日,加拿大联邦政府与 Alberta 省政府正式签署《环境影响评估合作协定》(Co-operation Agreement on Environmental and Impact Assessment),标志着 Alberta 在争夺大型能源项目审批主导权上取得了决定性突破。
根据现行《Impact Assessment Act》(IAA)及其《Physical Activities Regulations》(SOR/2012-147),**新建化石燃料发电设施产能达到 200 MW 及以上的项目**属于 “designated project”,须经联邦 Impact Assessment Agency of Canada (IAAC) 进行联邦环境影响评估。扩建项目若产能增加 50% 以上且总量达到 200 MW,同样触发联邦审查。
此次合作协定的核心条款是:
– **”One Project, One Review” 原则**:对于主要由省级管辖的项目(包括油气开发、天然气发电、碳捕集等),加拿大联邦政府承认 Alberta 省政府 “最适合主导环境评估”(best positioned to lead),并由 IAAC 放弃单独的联邦审查。
– **200 MW 以上化石燃料发电项目的联邦环评权限实质性下放**:只要 Alberta 省确认其省内审查流程能够涵盖联邦管辖范围内的环境效应(如鱼类栖息地、候鸟等),IAAC 将不再重复审查。
– **审批时限锁定两年**:联邦层面的环评决定须在收到 initial project description 后两年内完成,与联邦 Building Canada Act 保持一致。
– **原住民咨询由 Alberta 主导**:省内项目由 Alberta 按照其既有 policy 主导 Indigenous consultation,联邦尊重第 35 条权利框架。
– **争端解决与退出机制**:任何一方可在 90 天书面通知后终止协定。
**背景补充**:Alberta 在 2023 年最高法院成功挑战了旧版 IAA 的部分合宪性,并在 2024 年对修订后的 IAA 再次发起合宪性挑战(2026 年 2 月在 Alberta Court of Appeal 开庭)。合作协定的签署并未终止此次诉讼,但双方明确表示协定在宪法挑战期间仍然有效。
## 对 BTM 燃气发电项目的直接利好
该协定对 BTM 燃气数据中心项目的利好体现在三个层面:
**第一,绝大多数 BTM 项目本身不触发联邦 IAA。** BTM 数据中心燃气电站的单机规模通常在 10-100 MW 范围,远低于 IAA 的 200 MW 门槛。这意味着 BTM 项目原本就不需要经历联邦环评,只需走省内的 AUC Rule 007 / AEPA/EPEA 审批路径。
**第二,规模放大路径被打通。** 如果 BTM 项目后续考虑扩容至 200 MW 以上(例如多机组分期建设),合作协定确保 Alberta 省审批将获得联邦承认,**无需再走一套单独的联邦 IAAC 审查流程**。这消除了此前困扰大型燃气发电项目开发者的一大不确定性:联邦环评叠加省级审批导致的 timeline 失控。
**第三,Alberta 省级审批进一步加速。** 配合 Alberta 省 2026 年 4 月推出的 Bill 30(《Expedited 120-Day Approvals Act》),省级重大项目的审批时限将压缩至 **120 天**。IAA 合作协定 + Bill 8(加速审批)+ Bill 12(levy 优惠)+ Bill 30(120 天审批)= 完整的快速审批框架。
## Canada-Alberta 碳定价备忘录正式落地
2026年5月15日,加拿大联邦政府与 Alberta 省政府正式签署碳定价谅解备忘录(MOU)的实施协议,明确了 2026 年至 2040 年的碳价路径:
– **Headline carbon price** 维持 C$95/tonne(2026年),2027 年升至 C$100/tonne,2035 年达到 C$130/tonne,2040 年 C$140/tonne
– **Minimum transfer price floor**(二级市场价格下限)自 2030 年起为 C$60/tonne,逐步升至 2040 年的 C$110/tonne
– 相关法规须于 **2026年12月31日** 前颁布
– **BTM/off-grid 数据中心明确纳入联邦 Clean Electricity Regulations 豁免范围**
## TIER 碳市场:供过于求,但需求催化剂已在路上
当前 Alberta TIER 碳信用存量高达约 **4,700万吨**(约三年库存),二级市场价格停留在 $35-37/tonne 区间,较 headline price 折价约 60%。但市场结构正面临根本性转变:
Alberta 数据中心电力连接请求已突破 **20 GW**(约为全省峰值负荷的 1.7 倍),其中以天然气 on-site generation 为供电方案的项目占比显著。据 ClearBlue 模型测算,若 pipeline 中 20% 的项目投产,将每年新增约 1,000万吨合规需求,可在 2030 年前完全消化现有 surplus,将 TIER 市场从买方市场转为卖方市场。
当前采用 unabated CCGT 的 BTM 项目碳合规成本仅约 **$2-9/MWh**,在 $100+/MWh 的数据中心供电定价中完全可承受。
## AUC Rule 007 审批门槛提高:Synapse 项目被拒
AUC 于 2026年3月拒绝了 Synapse Real Estate 位于 Olds 的 $100 亿数据中心项目申请,理由为 Rule 007 合规存在 “numerous deficiencies, errors, and internal inconsistencies”。虽然拒绝为 “without prejudice”(可重新提交),但信号明确:**AUC 正在对大型 facility application 执行更严格的 Rule 007 审查标准**。
## 投资判断
四个政策工具(IAA 合作协定、Bill 8、Bill 12、Bill 30)的组合效应,使 Alberta 成为加拿大境内大型燃气发电项目审批最具确定性的司法管辖区。对于 BTM 燃气数据中心项目,当前的核心判断是:政策框架已基本就位,审批路径可预期,碳排放成本短期可控。中期需要关注的是 carbon cost escalation 轨迹——碳价 floor 机制启动后,合规成本将从当前 $2-9/MWh 逐步上升,建议在财务模型中纳入情景分析,并评估 CCUS ITC(dedicated storage 最高 60%)作为中期改造选项的经济可行性。
—
Sources:
– [Canada-Alberta Cooperation Agreement on Environmental and Impact Assessment (IAAC)](https://www.canada.ca/en/impact-assessment-agency/corporate/acts-regulations/legislation-regulations/canada-alberta-cooperation-agreement.html)
– [Bennett Jones — Alberta and Canada Sign Co-operation Agreement (April 22, 2026)](https://www.bennettjones.com/Insights/Blogs/Alberta-and-Canada-Sign-Co-operation-Agreement-to-Reduce-Assessment-Duplication)
– [BD&P — Alberta and Canada Publish Draft Co-operation Agreement (March 11, 2026)](https://www.bdplaw.com/insights/alberta-and-canada-publish-draft-cooperation-agreement-on-environmental-and-impact-assessment)
– [Torys LLP — The Critical Role of the Canada-Alberta MOU (Q2 2026)](https://www.torys.com/our-latest-thinking/torys-quarterly/q2-2026/canada-alberta-mou)
– [BOE Report — Faster Approvals, Faster Projects (March 6, 2026)](https://boereport.com/2026/03/06/faster-approvals-faster-projects-a-new-agreement-will-restore-provincial-approvals-on-projects-within-the-provinces-jurisdiction-reduce-duplication-and-further-unlock-albertas-e/)
– [CityNews — Canada-Alberta Carbon MOU Implementation Agreement (May 15, 2026)](https://halifax.citynews.ca/2026/05/15/skin-in-the-game-how-alberta-and-ottawa-plan-to-fix-provincial-carbon-market/)
– [ClearBlue Markets — Canada’s Carbon Future: TIER & Federal Benchmark Review](https://www.clearbluemarkets.com/knowledge-base/canadas-carbon-future-unpacking-the-alberta-mou-tier-and-federal-benchmark-review)
– [Torys LLP — A Carbon and Crude Compromise](https://www.torys.com/our-latest-thinking/publications/2026/05/a-carbon-and-crude-compromise)
– [S&P Global — Alberta Carbon Market Oversupply & 2026 Review](https://www.spglobal.com/energy/en/news-research/latest-news/energy-transition/080425-alberta-carbon-market-grapples-with-sustained-oversupply-2026-review-on-horizon)
– [Beyond Local — AUC Halts Canada’s Largest Proposed Data Centre (Synapse)](https://www.rmoutlook.com/beyond-local/alberta-regulator-halts-canadas-largest-proposed-data-centre-11970945)
– [iPolitics — Natural Gas vs Net Zero: Will Carbon Pricing Shape Alberta’s AI Ambitions?](https://www.ipolitics.ca/2026/04/24/data-centres-alberta-carbon-pricing-negotiations-ottawa/)
– [Gowling WLG — Canada’s Clean Economy Investment Tax Credits: 2026 Update](https://gowlingwlg.com/en-ca/insights-resources/articles/2026/canada-clean-economy-investment-tax-credits)
