时间到了2004年12月25日左右,正当我们在城固汉江大桥驻地往租赁场地搬迁设备、周转材料之际,接到了云南富宁项目上级领导(过去相识)打来的电话,询问我们近况,具实相告。听毕,领导也为我们鸣不平……!

他最后讲,既然如此,你们还是来这里干吧!价格就按你们前段时间商谈的。记得也与罗富项目领导在同一个电话通了话,最后我答复:我们商量一下再回复。

都是几年前曾一起工作过的同事,关切让人温暖。

这里有必要将上篇所讲的我于2004年11月22日~26日(时点是从留存照片所知)到富宁,后于11月30日返回到城固后关于此事的后续简单补述。

当时到达城固后,我将云南富宁罗富高速项目拟让我们参与任务情况向吴梅树、钟守明等我们团队主要人员进行了通报,李树林是28日路过重庆相见时与其介绍(他已自西藏返回重庆家中正在休养)过。

罗富项目部让我们参与报价的是全线的T梁预制和安装、以及桥面附属工程。桥梁基础和下构己有意向作业方。

我们按照招标文件履约工期要求,结合《施工图》,分析了全线几座大桥的施工计划,排出我们拟参与桥梁T梁的施工计划、T梁预制场的平面位置、T梁预制和架设的施工方案,资源配置,在此基础上测算出报价,并报予对方。后来对方公司本部合同主管人打电话让我过去商谈,

到达后,针对我们报价,合同主管人讲我们报价高于别家,我回答我们是实事求是测算的。他要求我分解说明,记得用了两天左右时间,应他要求:从粗分计算到最后逐一列出涵盖场地平整、台座基础开挖浇注、台座设置制作、模板制作数量费用、钢筋制做安装、预应力体系制做安装……设备人员配置、搬迁临建一直到粱安装到位。形成完整成本计算而得出综合报价。

所有这一切面对面完成交与他后,只是一句话,综合价比别人高!

基于此,我答复,你们商量,如果再低,就让你们认为价格符合的队伍干,别人的价格我们实再无能力完成,我们就不参与了!

当年这位老同志己离去多年,逝者为大!为他的敬业精神致敬!

这个事后来没了下文,基于汉江大桥的教训,我们也再未过问,就以为过去了!

以上就是对上篇所提及云南罗富高速之行后续工作的说明!以让同志们明了“上次报价”的由来。

在这种情况下,我们开会商量后,就决定即便是保个本也去干吧。

如此中止正搬往租赁场地的设备器材,安排刘振海即到城固火车站联系火车皮准备发往广西百色。

通知李树林、李勇胜、何桂友等从西藏已回到家中休养没多久的他们立返格尔木,把格尔木25吨汽车吊、装载机、发电机、客货车等器材全部火车发往广西百色。

同时决定吴梅树、钟守明率城固工地员工装完火车后即让大家回家休息,等待我们从云南方面通知后再前往。通知自西藏返家休息的郭树冬到城固协同发运物资装火车。

我从城固坐火车到重庆,与在家(重庆永川)休养的陈勇汇合,从重庆乘火车往广西百色,对接百色火车站货场。

2005

云南富宁县高邦普厅河畔  折戟沉沙

设备器材抵达百色  汽车转运到达富宁

陈勇与我2005年元月2号左右到达百色,我们即与百色火车站货运站对接,告知我方将由青海格尔木火车货场、陕西城固火车货场发运一批设备器材到百色火车站货场,货场六面告知了我们货运发货、收货相关事宜,特别强调到达卸货后必须在多长时期内运出,否则收取保管费用标准,因我方货物较多,他们建议我们驻在货场内招待所,以便及时对按,留下了我们联系方式。这样我们就入住货场招待所,并将相关发运货物到站信息告知吴梅树、李树林。

预计货物最快也要半个月以后到达,我和陈勇就乘班车前往富宁,与经理部对接,寻找货物到达工地时的卸货场地。

到达富宁后,方知罗富高速项目部己进驻,经对接,我部原计划预制场位置因在国道下面、普厅河东岸,因过河栈桥尚未搭通,对面路基未展开清表、临时征地工作也未完成,没办法,只能沿着国道在路边山下,一路寻找弯道处山根有条件闲位置计划存放。

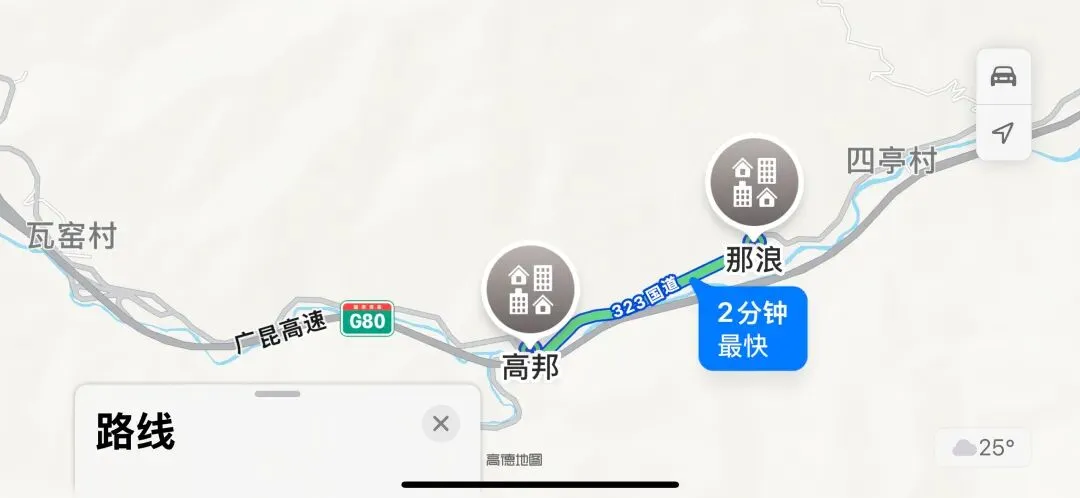

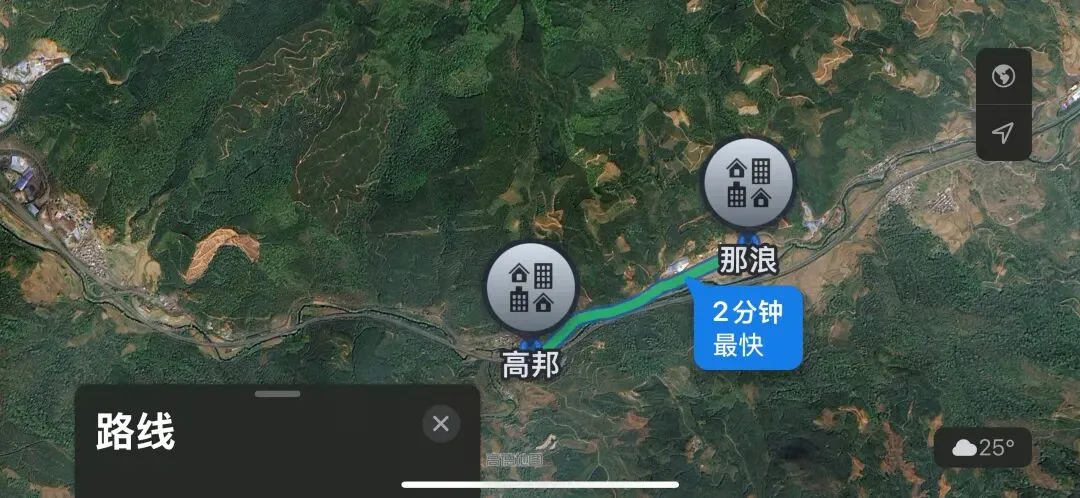

       云南富宁323国道设备器材存放区域

元月10日左右,李树林、吴梅树分别来电告知,设备器材己装完,分别从格尔木、汉中(城固火车站货场不具备发货条件,后转运至汉中火车货场)发出。

格尔木汽车吊、装载机、客货车由李勇胜、赵奎、何桂友随车押运,城固砼灌车由郭树冬率袁少辉等4人(记不清了)押运,启程前为他们装上车上生活保障水和食品。非押运车皮最早发出,押运车皮在前面车皮装完货物后最后发出。

让我们没想到的是,车皮一个星期后陆续到达,原本以为时间长,让大家回家休整没着急过来!不得已,联系好运输车辆,陈勇一人在百色火车货场发货,我一个人在那浪以西一废弃砖厂租房住下,带着4名附近村民、租用附近已开工标段吊车卸车。每天4 ~5车,这样连续几天后,实在坚持不住,赶紧通知已回家休息个别人员前来支援。

最终于元月底前,所有设备运到,人员包括押车人员也到了10多个了。

春节(2005年2月9日)后,由于人上的多,砖厂房子已无法住下,就在高邦收费站上方国道旁租用一栋3层老百姓空房搬入。

情况突变 陷入困境

春节期间,富宁项目经理部领导们离开,仅剩几人留守,几天后(大概农历初五)返回。突然告知我们,原来两家(不一定正确)下构队伍放弃施工,拟让我们接手,基于以前教训,我们意见双方把承包价格商谈,我们才能确定是否接手。经理部同意,让我们提出报价商谈。

这样我们才着手制定下构施组设计,完成后再计算作业价格,提交后报经理部。

经理部与我方展开近一天一夜的逐项分析核对,他们手头的依据是公司下达的标后预算,总体结果超的项目多。

因为经理部无法确定,说他们去西安开工作会时请示公司,再行决定。

大约2月20日左右,通知我们,如果不执行标后预算价格,原已同意的T梁预制安装施工都交他人施工。

T梁预制和安装原本我们就是报的成本价,如若下构这样,我们是无法承受的!迫于无奈只能放弃,作为二公局的职工实体,我们只有自己承受😭!

23个火车皮从青海格尔木、陕西汉中拉至广西百色、再汽车转至富宁,其费用可想而知,未有一分收入😢!

因为手头无一纸合约,这个苦果只能自己吞下!

天仿佛塌了,与谁去说😭😭😭……!

无奈贱卖 净身别离

时间己至3月初,通知在家休息正式员工全部到达高邦,商量下一步怎么办?

就在我们商量之际,已进场准备承担施工的私人老板总工找上门来,意欲租用我们部分设备,我们告知暂时不能答复……!

……!

最终的结果,这个老板以很低的价格收购了我们的23车皮设备物资,而且是分批支付,我方还必须为其指导安装龙门吊、架桥机并指导架好首跨梁!

……😭😭😭!

一直等到2005年5月14日,方支付完约定的部分款,我们人员5月15日撤离富宁各自回家!仅剩李勇胜一人被买方留用,为其开曾经我们的25吨汽车吊!

2005年9~10月份左右,对方通知准备安装龙门吊,郭树冬、罗庆平、王友返回富宁工地,按约定为买方指导拼装龙门吊,架桥机,并为其架好最后一跨梁,方支付完剩余款项!

至此,我们自1999年10月陆续购置的设备器材永远别离😭😭😭!

2005年3月1日我们唯一在富宁期间的一张部分人员在租住房旁的合影

      左起 吴梅树 张玉江 王友    李树林

              赵奎  王增刚  钟守明  袁少飞

现在再回想,也许这就是命😮‍💨……!

聚散如浮云 聚合似秋莲,飘零天涯各西东!

九月再到青藏高原 最后告别

2005年9月初,吴梅树、钟守明、李树林、刘振海、王友、何桂友、杨婷婷等人与我一同到达格尔木转运站,清理帐务、竣工资料等事!

大约12月初往拉萨移交竣工资料,办理相关结算等事宜,返回沿途再凝忘过去三年奋战的地方和通行的大桥,作最后告别!

                            吴梅树

                       通天河大桥

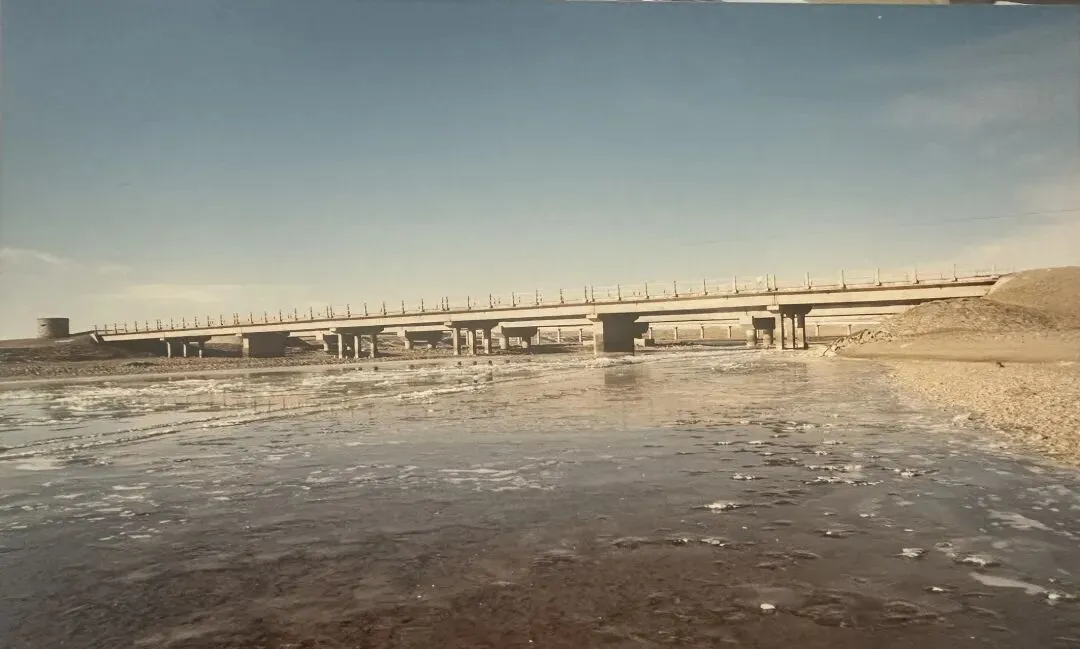

                          沱沱河大桥

                                 吴梅树
2005年12月自拉萨往格尔木沿线所拍的青藏公路沿路照片、吴梅树总工程师的途中照片。
放入这些照片,以纪念已离我们而去的吴梅树、赵奎两位战友,他们为我们当年的集体做出了重要的贡献,愿他们两个在天堂安好🙏🙏🙏!
衷心的感谢铁一局青藏铁路杨开心岭料厂杨红江总领导下团队在青藏公路整治改建过程中对我们的帮助和支持!
衷心的感谢西藏交通厅格尔木运输公司在青藏公路整治改建过程中对我们的支持和帮助!
衷心的感谢关注、关心我们的众多读者、朋友和曾经的同志们!
祝愿大家身体健康、工作顺利、生活幸福🎉!
                       (全文完)
