光芯片市场缺货现状
以下内容根据电话会议录音转换而来,错别字难免,时有录音不清晰,时有软件转换错误,请见谅。(完整音频见星球)
光芯片3 月市场:供需极度失衡,缺货与涨价进入白热化
2026 年 3 月,AI 算力需求爆发式增长,全球光芯片市场陷入史上最严重的供需失衡,高端 EML 芯片成为 AI 产业链最核心的 “卡脖子” 环节。海外头部厂商产能被全额锁定、交期大幅拉长、现货绝迹,价格全线跳涨,采购规则彻底重构,行业进入卖方绝对主导的超级周期。
一、交期:排单至 2027 年底,现货彻底断供,扩产遥遥无期
1. 头部产能全锁定,订单排期超 18 个月
Lumentum、Coherent、博通等海外 EML 芯片龙头,2026 年全年产能已被 100% 预订,新增订单直接排至2027 年底,部分高端定制型号甚至延伸至 2028 年。英伟达、云厂商等头部客户通过巨额长协与预付款,提前锁定未来两年核心产能,中小厂商基本无货可拿。
2. 高速光芯片交期翻倍,断供风险加剧
800G/1.6T 光模块核心 EML 芯片,常规交期从12 周大幅拉长至18–20 周,部分紧缺型号交付周期超6 个月,面临实质性断供风险。中小光模块厂商只能等待大厂余量释放,或接受30%–50% 溢价的二手转售货源。
3. 设备与扩产瓶颈:2 年以上周期,短期无解
光芯片制造核心设备EBL 光刻机,当前货期已超18 个月,到货后还需6 个月工艺调试才能稳定量产。从设备采购、产线建设到良率爬坡,完整扩产周期至少2 年以上,2026–2027 年新增产能极为有限,供需缺口短期难以缓解。
二、价格:全线跳涨,买方议价权完全丧失
1. EML 芯片:100G/200G 价格大幅上修,现货溢价超 50%
- 100G EML
:单价从 2025 年的5 美元飙升至7–8 美元,涨幅40%+;长协价同步上调10%–20%。 - 200G EML
:长协价10–12 美元(+15%–20%),现货价已达12–15 美元,紧急订单溢价50%+,部分高端型号单价突破20 美元。
2. 光引擎 / TOSA:价格环比上涨,海外产能满负荷
光引擎、TOSA 等组件价格环比上涨 5%–12%,海外供应商产能利用率95%+,接近满产状态,价格仍有上行空间。
3. 采购规则重构:先锁产能、再谈价格、不锁即无货
行业采购逻辑彻底转向卖方市场:先锁定产能→再协商价格→不锁单就彻底没货。头部客户为保障供应,普遍采用预付全款、签订 2 年以上长协的方式锁定产能,价格谈判空间几乎为零。
三、核心矛盾:AI 算力驱动需求爆发,供给刚性缺口难补
1. 需求端:800G/1.6T 光模块放量,EML 需求激增

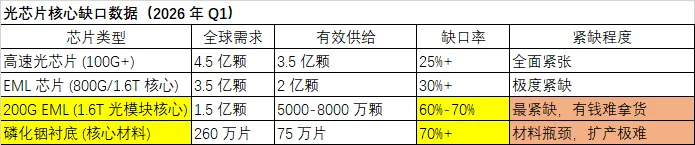

2026 年全球 800G 光模块需求突破5000 万只,1.6T 进入商业化元年、需求超3000 万只,直接拉动 200G/400G EML 芯片需求爆发。全球 EML 总需求达3.5–4.5 亿颗,而有效供给仅2–3 亿颗,整体缺口25%–30%,200G EML 缺口更高达35%–70%。
2. 供给端:海外垄断 + 扩产缓慢,国产替代尚处初期
全球高端 EML 产能 85%–90% 集中于 Lumentum、Coherent、博通、三菱等海外厂商,技术与产能壁垒极高。国内厂商虽加速突破,但 100G/200G EML 量产与海外认证仍需时间,短期难以填补缺口。
四、光芯片进入超级卖方周期,紧缺至少持续至 2027 年底
2026 年 3 月光芯片市场呈现交期最长、价格最高、供需最紧的极端状态:海外头部产能锁定至 2027 年底,800G/1.6T 芯片交期翻倍、现货绝迹,EML 价格全线大涨、买方议价权丧失。核心矛盾在于AI 算力需求爆发与供给刚性、扩产周期极长的冲突,短缺态势至少持续至2027 年底。
对产业链而言,拥有稳定 EML 芯片供应能力的厂商将享受量价齐升红利,而依赖外购的中小光模块企业将面临成本上行与交付压力,行业集中度加速提升。
